Part1:了解铝扣板吊顶 做好安装准备
铝扣板是以塑料为芯层,外贴铝板的三层复合板材,并在表面施加装饰性或保护性涂层。
一、铝扣板的优点
铝扣板具有板面平整,棱线分明,具有的阻燃性、防腐性、防潮性等优点;而且装拆方便,每件板均可独立拆装,方便施工和维护;此外安装铝扣板吊顶的厨卫房间整体给人干净清爽、大方高雅、视野明亮的感觉。
二、铝扣板选购支招
选购时可看产品的规格说明,长度、厚度等信息或通过肉眼和手感判断铝扣板的厚度;此外,除了看板面是否光滑外,还要看铝扣板的弹性和韧性,可通过选取一块样板,用手把它折弯。质地好的铝材被折弯之后,会在一定程度上反弹。
三、铝扣板吊顶的施工准备
铝扣板吊顶在施工前期,需要准备的材料主要有:轻钢龙骨架主件(包括主龙骨),连接件、挂接件、零配件(包括吊杆、花篮螺丝、射钉、自攻螺钉等),胶粘剂和铝扣板等。
铝扣板吊顶的施工条件 | ||
1 |
安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种露明孔口的位置 | |
2 |
各种材料全部配套、备齐;做完墙、地湿作业工程项目 | |
3 |
搭好顶棚施工操作平台架 | |
4 |
轻钢骨架顶棚在大面积施工前,先施工样板间。对顶棚的起拱度、灯槽洞口的构造处理,分块及固定方法等经试装并经建设单位、监理确认后,再进行大面积施工 |
Part2:铝扣板吊顶安装流程 七大基本步骤
铝扣板吊顶安装流程主要有:弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装边铝条→安装铝扣板→安装灯具及通风口。
一、弹线
根据楼层标高水平线,用尺竖向量至顶棚设计标高,在顶板上弹在龙骨位置线,并将顶棚的标高水平线弹在墙面上。

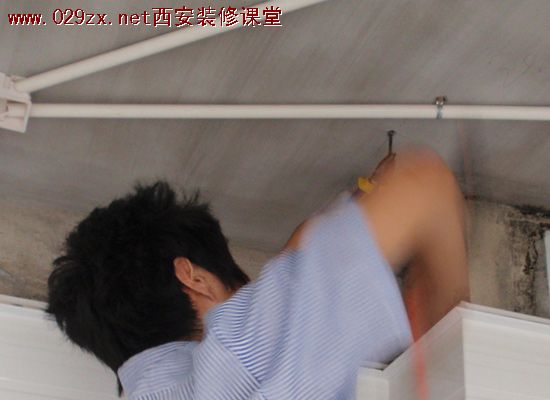

二、安装主龙骨吊杆

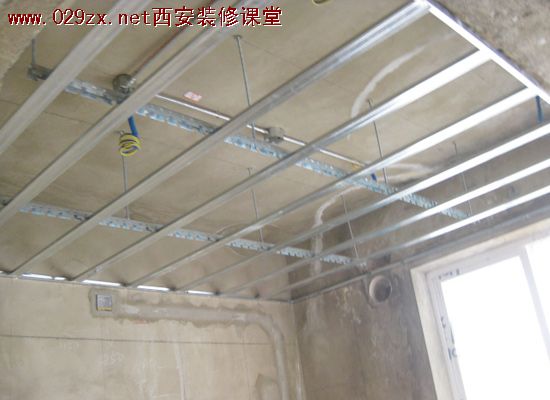

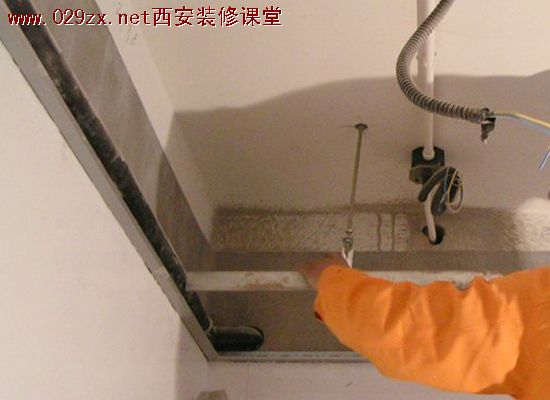

在弹好顶棚的标高水平线及主龙骨位置线后,确定吊杆下头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝的一端用膨胀螺栓固定在楼板下;吊杆用6m钢筋(8mm扁钢)。
三、安装主龙骨

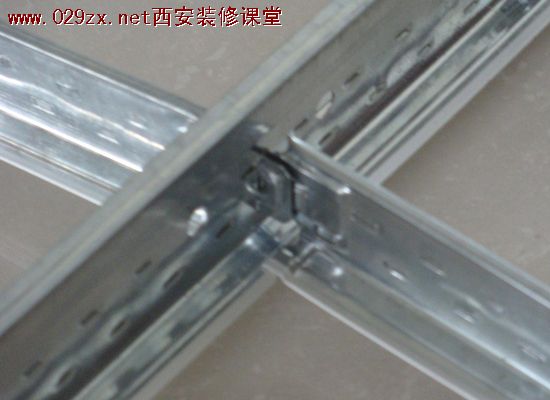

配装好吊杆螺母,在主龙骨上预先暗号吊挂件,将组装好的吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母,相接主龙骨,装连接件,拉线调整标高和平直,安装洞口附加主龙骨,设置及连接卡固。
四、安装次龙骨

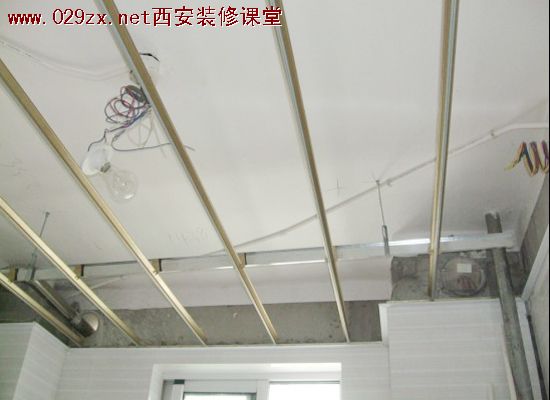

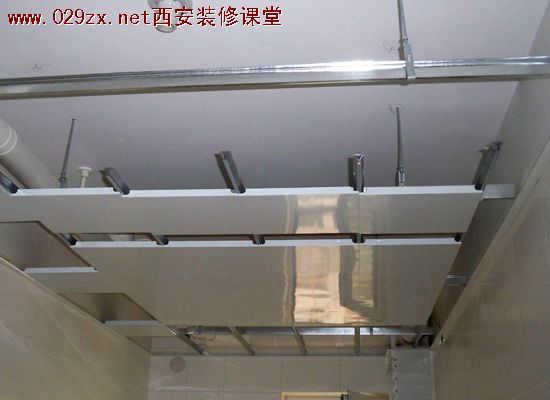

按已弹好的次龙骨分档线,卡放次龙骨三角吊挂件,采用木龙骨,布置次龙骨的间距为600mm; 按设计规定的主龙骨间距,将次龙骨通过三角挂件,吊挂在主龙骨上; 当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
五、安装边铝条
边铝条的规格为:25mm*25mm,安装吊顶的标高要求在墙四周用水泥钉固定边铝条。

六、安装铝扣板

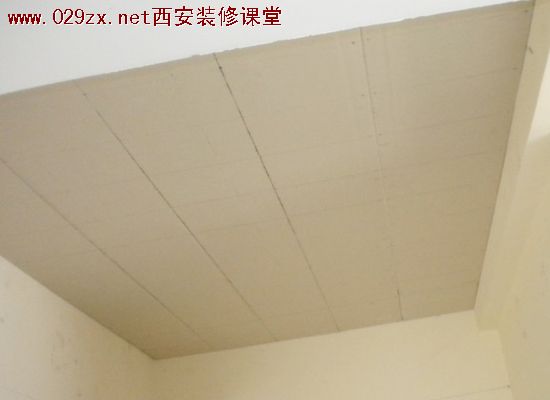

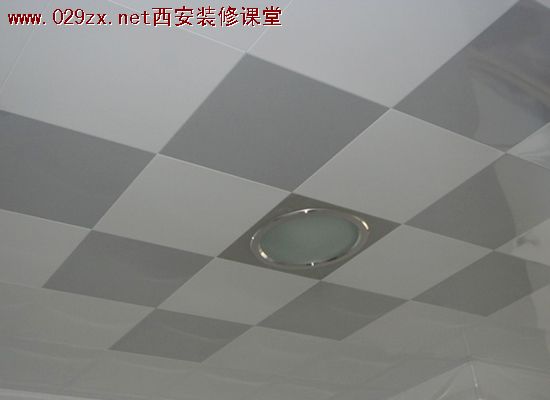

安装天花铝扣板时,顺着翻边部位顺序轻压,将方板两边完全卡进次龙骨后,再推紧,严禁野蛮装卸;并将边铝条卡边调直卡固定边铝板。根据设计要求本工程吊顶采用600mm*600mm冲孔铝扣板 。
七、安装灯具及通风口

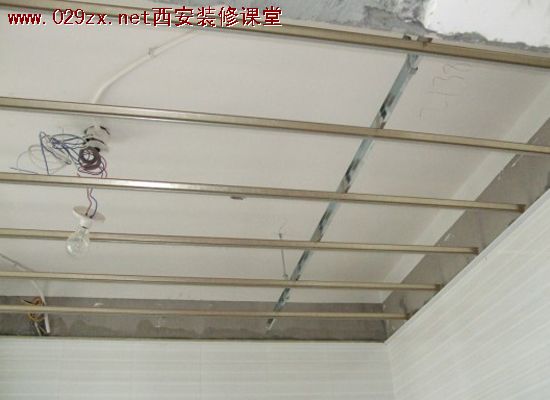

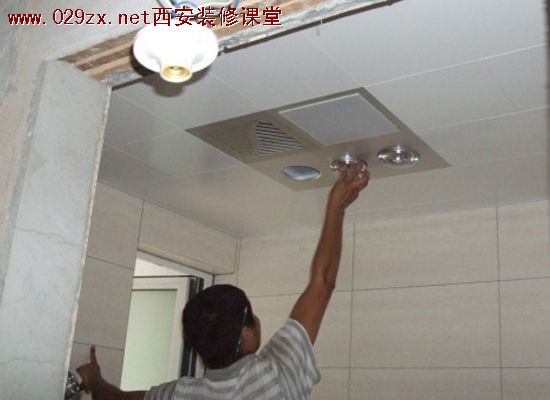

根据吊顶平面布置图,布置灯具及通风口; 安装铝扣板的同时,根据灯具及通风口的大小开出孔洞,安装灯具及通风口。
Part3:关注细节 安装6点注意事项
铝扣板吊顶在安装施工的时候要注意细节,才能保证安全。下面看看铝扣板安装时重点要注意哪些问题。
一、注意安装次序
在安装铝扣板吊顶时,厨房,先固定油烟机的软管烟道,确定烟机位置,再吊顶;浴室,先装浴霸、排风扇,再吊顶。先一定要排好浴霸、燃气热水器的管道。
二、注意安装尺寸
安装前要事先把灯、浴霸、脱排的位置大小告诉工人,以便确定开孔位。浴霸龙骨要自行安装,或自制简易木架。
三、注意打孔深度
方板应用轻钢龙骨,条板用铝龙骨或镀锌龙骨,走向根据测量施工图,打孔深度3~4cm为宜,以防破坏电线管和防水层。
四、注意龙骨间距
按扣板大小布置龙骨,间距为50~60cm,吊杆距主龙骨端部不超过30cm,否则应增设吊杆,以免下坠。
五、注意面板连接
面板与龙骨连接紧密,表面平整,接缝均匀。无污染、折缺、缺棱掉角、锤伤、脱层、漏、透、翘角。边角线与墙面之间的缝隙要小,均匀。
六、注意顶部家具
切忌把排风扇、浴霸、大型灯具,直接装在扣板或龙骨上,可直接加固在顶部。
